头部

大渡河枕头坝二级电站全面转序至混凝土浇筑

作者: 何纪元 来源: 大渡河公司 发布时间: 2023-09-12 字号:【

9月11日,国家能源集团大渡河枕头坝二级水电站1-2号泄洪闸基础混凝土启动浇筑,标志着该电站正由二期基坑开挖全面转序至混凝土浇筑阶段,为顺利实现首台机组发电目标奠定坚实基础。

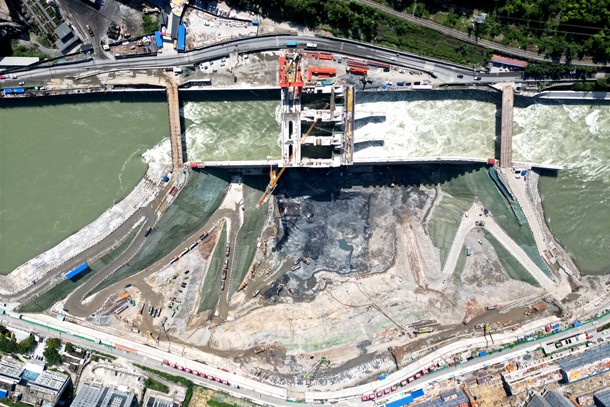

图为枕头坝二级水电站施工现场

枕头坝二级水电站是四川省“十四五”重点建设项目,装机容量300兆瓦,多年平均发电量15.03亿千瓦时,主要设有5孔泄洪闸、发电厂房、鱼道等水工建筑物,分两期导流施工。目前,该电站利用一期工程已建成的3-5号泄洪闸过流,进行二期工程施工,正处于二期基坑开挖全面转序至混凝土浇筑的过渡阶段。本次开仓浇筑部位为1-2号泄洪闸基础垫层混凝土,旨在覆盖已出露的泄洪闸基岩面,待基岩面大规模覆盖到统一高程后,进入碾压混凝土通仓浇筑。

二期截流以来,大渡河枕沙分公司高度重视二期工程重大节点推进工作,超前谋划,统筹全局,对照2025年首台机组发电目标清单化梳理各工期节点,倒排工期,责任到人,营造工程攻坚的紧迫感和责任意识,在现场管理上紧盯承包人资源投入,优化施工组织,仅用时5个月完成从二期截流到二期工程首仓混凝土浇筑的跨越,充分彰显“枕沙速度”。

脚部
X
  • 2
