9月8日,世界第一高坝国家能源集团大渡河双江口水电站大坝累计填筑方量达2542.15万方,突破2500万方大关,占填筑总量的56.29%,填筑进度过半,为双江口水电站2024年底按期下闸蓄水奠定了坚实基础。

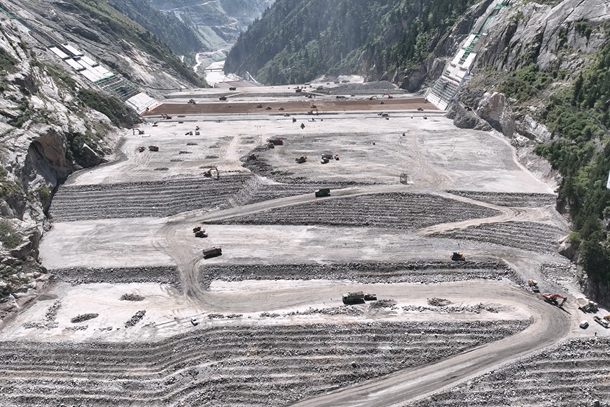

图为双江口水电站大坝填筑
双江口水电站位于四川省阿坝藏族羌族自治州马尔康市和金川县交界处,是国家清洁能源重大工程,国家西部大开发重点工程,国家和四川省“十四五”重点项目、能源发展重点规划项目,总装机容量2000兆瓦,枢纽建筑物由拦河大坝、泄水建筑物、引水发电系统等组成。其中大坝为砾石土心墙堆石坝,最大坝高315米,坝顶长度640米,总填筑方量逾4500万方,是当今世界第一高坝。
今年以来,大渡河双江口公司认真贯彻集团公司“大项目建设管理年”要求,锁定下闸蓄水目标,克服高原高寒高海拔施工困难,有效破解大坝填筑时间紧、任务重和施工强度高等一系列挑战,不断强化业主主导作用,积极谋划部署,紧盯填筑各项节点目标,解决填筑料源供应不足等“卡脖子”问题,加大料场开挖作业,优化资源配置,积极挖掘生产潜能,实行24小时不间断作业,保持了高强度填筑施工节奏,1至8月填筑量已突破千万方大关,形成了填筑强度持续突破、填筑质量稳步提升的良好局面,为早日建成超级能源枢纽,助力集团可再生能源转型发展作出积极贡献。
