在青海省茫崖市冷湖镇平均海拔2850米的戈壁滩腹地,一座座百米高的风电机组正以“巨人”之姿迎风转动。这里是龙源电力青海茫崖探月风电场,是全国高海拔地区单机容量最大的风电项目。从前期设计到项目准备,从基础浇筑、设备吊装到并网调试,龙源人跨越山海而来,克服一道又一道难关,实现一个又一个突破,在我国风电发展史上树立起又一座里程碑。
39分钟,塔筒吊装故障上演“高空救援”;120分钟,寒冬深夜坚守记录“空中姿态”;360分钟,穿越戈壁无人区开展“秘境寻宝”;660分钟,与沙尘大风天气进行“时间竞速”……一段段震撼人心的回忆,既是风电吊装的攻坚时刻,更是中国绿色能源发展征程中跳动的时代脉搏。

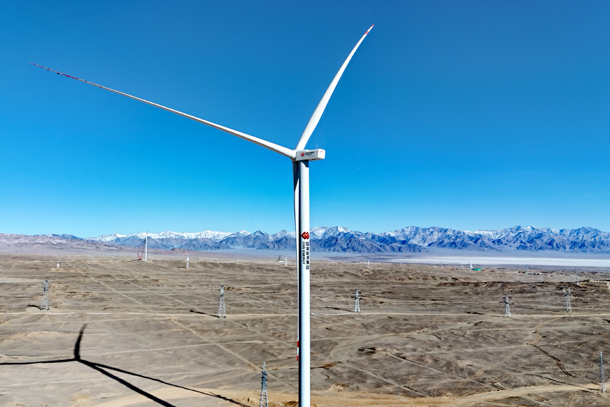

图为龙源电力青海探月风电场
时间回溯到2025年2月12日,元宵佳节,月光在戈壁的风沙中明灭。当夜21:30,风速终于降至安全阈值内,54号风电机组吊装契机终于到来。等待了一天的龙源电力青海公司副总经理候晓迅随即下达指令:“第五段塔筒起吊!”近60吨的钢铁巨柱在900吨主吊机的牵引下缓缓升空。地面上,全员屏气敛息紧紧盯着高空中缓缓移动的庞然大物,候晓迅攥紧对讲机,仿佛攥着整个团队的心跳。22:09,塔筒即将抵达预定位置时,戈壁滩的北风突然发出低沉的怒吼——风速骤升至14米/秒,砂石如子弹般拍打在吊车钢板上,塔筒在高空晃出了一道危险的弧线。
“主吊主板故障!操控失灵!”对讲机里的警报如惊雷炸响。主吊吊车突发故障,塔筒悬在高空,这一突发状况让现场气氛瞬间紧张到了极点。
“全体人员注意,立即做好防风安全措施,所有人员迅速撤离吊装范围!”候晓迅当机立断,通过对讲机大声下令。吊装负责人马煌津和郭俊卿立即启动应急预案,组织人员做好设备防风加固并有序撤离。
图为主吊恢复后开展第五段塔筒吊装
当最后一名吊装人员撤至安全区后,候晓迅拽住马煌津和郭俊卿:“你们赶快联系技术人员,尽快恢复吊车运行。”马煌津和郭俊卿深知情况的严重性,他们迅速与技术人员查明主吊故障原因并制定恢复方案。
23:30,气温暴跌至零下25℃。马煌津和郭俊卿将皮卡车开到距离风电机组30米外的高坡,用远光灯照亮停在半空的塔筒。为了保持清醒,两人时不时下车活动一下身体,“老郭,第一次遇到这种情况,心里实在不踏实。”马煌津裹紧身上的棉衣,忍不住打了个寒颤。郭俊卿搓了搓发麻的双手,“是啊,不过安全措施都做到位了,没有问题的。”就这样,他们目不转睛地观察塔筒的状况,通过手机查看天气预报,15分钟记录一次风速变化,间隔1个小时汇报塔筒情况……
次日凌晨3:30,候晓迅的手机在掌心震得发烫。“怎么样,吊车主控板备件找到了吗?”电话那头,吊车技术人员的信号时有时无地飘来:“找到……了!我们…刚…拿到,现在…往…回走……”候晓讯叮嘱道:“你们一定要注意安全,我去迎你们。”在漆黑的戈壁滩无人区,没有公路、没有信号、没有灯光,只有一个光点驶向远方。
图为54号机组塔筒和机舱吊装完成
08:30,戈壁滩的天亮了,风也趋于平静。此时,吊车主控板终于到达现场,大家马上开始吊车修复工作,随着吊车重新启动,轰鸣声打破了清晨的寂静。“加快速度,大家赶在沙尘暴到来前完成吊装!”候晓迅发出指令。众人密切配合加快手中动作,悬在高空的塔筒最终精准安装到位,紧固螺栓、打力矩……12:30,随着吊车吊钩缓缓回落,探月风电场54号风电机组塔筒和机舱吊装工作圆满完成。
900分钟!从暮色落日到骄阳当空,候晓迅、马煌津、郭俊卿等人历经900分钟的昼夜坚守,顺利完成了54号风电机组的吊装任务。这一夜的坚守和拼搏,是他们在青海茫崖50万千瓦风电项目建设征程中的一个小小篇章,更是龙源人数十年与风为伴的一个瞬间。在这条绿色发展的长征路上,他们的精神正如高原上永不停息的风,将一直传承下去。
