全国首批首座首台“沙戈荒”配套调峰电源正式投运
作者:李梦圆,田芮 来源:宁夏电力 发布时间:2026-01-30 字号:【

1月29日00时26分,宁夏腾格里(宁夏电力)中卫电厂4号机组顺利通过168小时满负荷试运行,机组各项参数稳定、性能指标优良,标志着全国首批首座首台“沙戈荒”能源大基地配套调峰电源4×660兆瓦扩建工程首台机组正式转入商业运营。

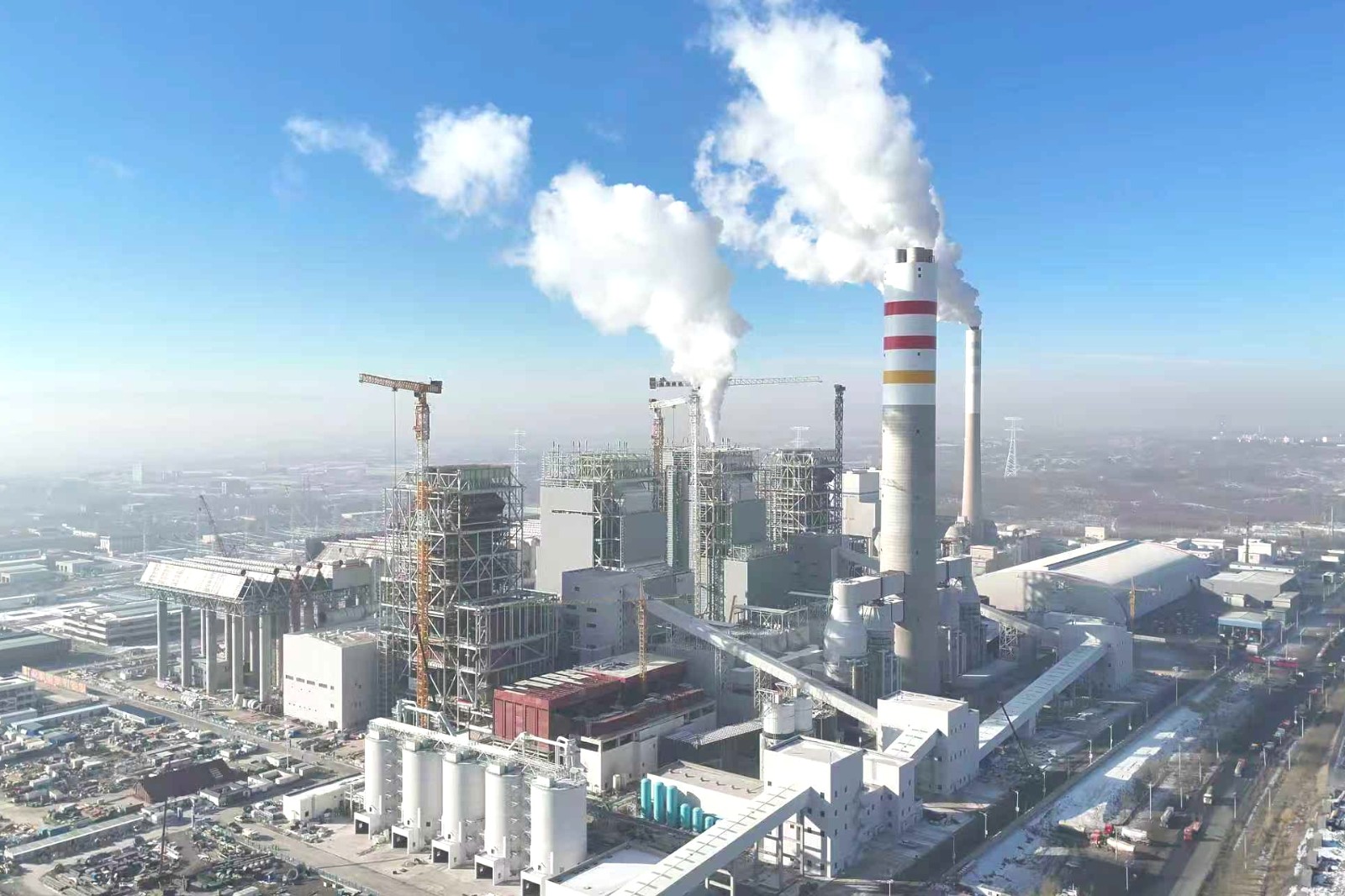

图为腾格里中卫电厂4×660兆瓦扩建工程全貌

宁夏腾格里“沙戈荒”能源大基地暨“宁湘直流”配套电源基地是我国首个国家发展改革委和国家能源局“双批复”的沙戈荒能源大基地,依托宁夏至湖南±800千伏特高压直流工程,配套建设1300万千瓦新能源项目,其中风电400万千瓦、光伏900万千瓦,调峰煤电464万千瓦。作为其重要调峰电源,中卫电厂4台660兆瓦机组设计年发电量达110亿千瓦时,兼具深度调峰与近零排放优势,全容量投产后将为腾格里“沙戈荒”大基地绿电外送提供稳定支撑,更是落实国家“双碳”目标的典型实践,对深化东中西部跨区域能源协作、促进区域能源供需平衡意义深远。

自2024年4月26日开工建设以来,该公司秉持高标准建设理念,致力打造“工期短、造价低、质量优、效益好”的电力行业优质工程,面对“四机同建”多重挑战,全体干部职工严把工程质量和施工安全,创新推行网格化管理与区域责任制,同步搭建智慧工地管理系统,运用数智手段强化高风险作业全流程防控,实现全域覆盖、责任到人,筑牢智能化施工安全立体防护网;施工上聚焦设计优化提升,前瞻化解专业衔接问题,创新推行“土建收尾与设备安装并行、分部试运与系统联调穿插”模式,创下单体调试60天历史纪录;环保上坚守“直流配套、灵活启停”设计原则与核心技术路线,整合一期资源提升机组效能,优化99项关键设计与17项互联互通方案,配套9项科技项目,依托中水回用、固废合规处置等措施,打造“沙戈荒”大基地绿色节能智慧示范工程。该公司克服大风沙尘、冬歇期等不利因素,仅用19个月时间完成4号锅炉点火吹管,系统攻克43个里程碑节点,实现全国首创悬挂式“四管集束”烟囱通烟、西北首例“六机一控”。在试运行阶段,与调试单位协同作战,严格落实调试验收要求,确保机组安全稳定运行,圆满完成试运目标。
